18 июня 2025 13:54, Александр Коренев, Главные новости, 👁 1306
17 июня 2025 года в Самаре под руководством мэра Ивана Носкова прошло расширенное заседание штаба по подготовке к предстоящему отопительному сезону. Во встрече участвовали министр энергетики и ЖКХ Самарской области Виталий Брижань, руководитель регионального ГЖИ Александр Боровков и представители ресурсоснабжающих и управляющих организаций. Главная цель мероприятия — обеспечить бесперебойное тепло в многоквартирных домах и коммунальных объектах города. В этом году Минэнерго России обновило регламент, расширив перечень обязательных работ и усилив контроль со стороны ГЖИ. Особое внимание уделили опрессовке, промывке и наладке гидравлических режимов сетей, а также замене изношенных участков теплотрасс. По предварительным данным, 40% домов уже прошли паспортизацию готовности, что свидетельствует о слаженной работе коммунального комплекса Самары.
Основные этапы подготовки
В процессе подготовки к сезону коммунальные службы и управляющие компании реализуют следующие ключевые задачи:
- Регламентные работы: опрессовка трубопроводов, промывка и наладка гидравлики.

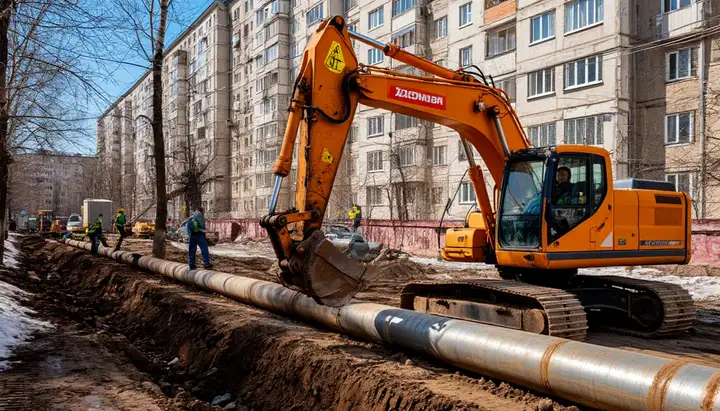

- Замена изношенных участков тепловых сетей (более 50 км в этом году).
- Проверка и обслуживание оборудования на 117 муниципальных и ведомственных котельных.
- Своевременная подача паспортов готовности жилых домов в ГЖИ.
Новые требования и усиленный контроль
По данным Минэнерго России (https://minenergo.gov.ru), новый регламент уточнил перечень обязательных мероприятий для обеспечения бесперебойного теплоснабжения. Теперь управляющие организации должны не только выполнить технические работы, но и предоставить детальные отчеты с фотографиями, графиками гидравлического режима и заключениями специалистов. ГЖИ усилила плановые проверки и готова оперативно накладывать штрафы за нарушения регламента. Александр Боровков, руководитель ГЖИ Самарской области, подчеркнул: «Наша ключевая задача — обеспечить безопасные и комфортные условия для жителей. Контроль будет строгим, но справедливым.”
Объем работ и график
Этап работы | Срок выполнения |
---|---|
Опрессовка и промывка сетей | июль — август |
Замена тепловых коммуникаций | июнь — сентябрь |
Обслуживание котельных | июль — октябрь |
Уже начаты работы на 17 из 21 запланированных участков теплосетей «Т Плюс». МП «Инженерная служба» Самары ведет ремонт почти 6 км трасс. Руководители коммунальных служб отмечают, что тесное взаимодействие с ресурсоснабжающими организациями позволяет выполнять задачи в сжатые сроки.
Итоги
Самара подходит к новому отопительному сезону с высоким уровнем готовности: значительная часть работ завершена, механизмы контроля отлажены, а ответственность участников процесса повышена. Жители города могут рассчитывать на стабильное теплоснабжение и оперативное решение возникающих проблем.
